Hoàn công nhà ở là thủ tục pháp lý bắt buộc sau khi công trình xây dựng hoàn thành, nhằm xác nhận công trình đã được xây dựng theo đúng giấy phép và quy chuẩn xây dựng. Theo Luật Xây dựng 2014 và Nghị định 06/2021/NĐ-CP, hoàn công là bước cuối cùng trong quá trình xây dựng, làm cơ sở để cấp Giấy chứng nhận quyền sử dụng đất và tài sản gắn liền với đất (sổ đỏ).

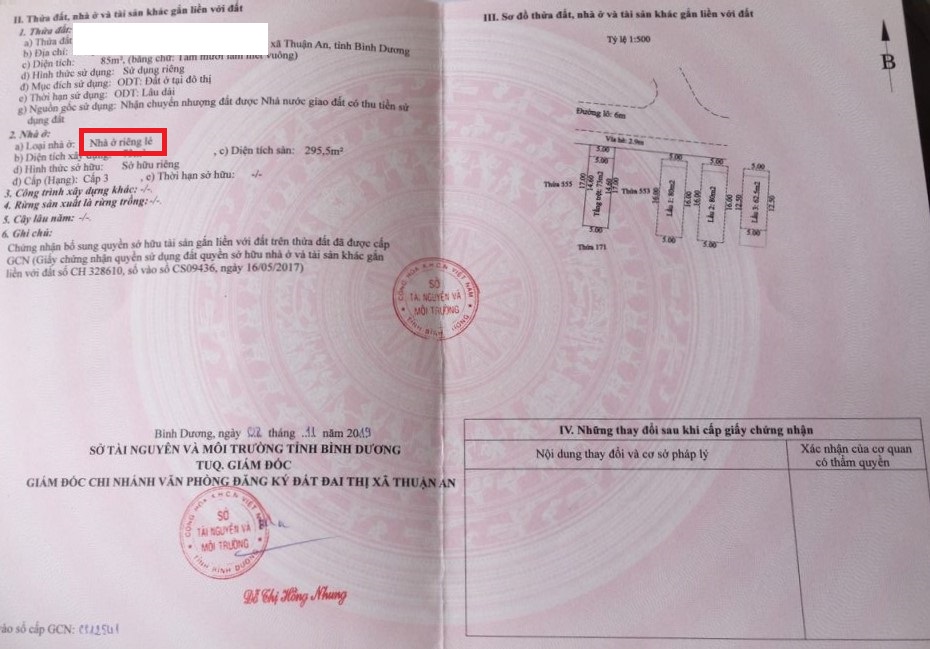

Hình ảnh mô tả thửa đất đã làm thủ tục hoàn công trên sổ đỏ
Cần phân biệt rõ "hoàn công" với các khái niệm liên quan:
Thực tế cho thấy, nhiều chủ nhà tại Hà Nội gặp khó khăn khi làm thủ tục pháp lý vì xây dựng sai phép. Điển hình như trường hợp gia đình anh Nguyễn Văn A ở quận Cầu Giấy đã xây thêm một tầng so với giấy phép, dẫn đến bị phạt 40 triệu đồng và phải tự phá bỏ phần xây dựng sai phép trước khi được hoàn công. Ngược lại, gia đình chị Trần Thị B ở quận Hoàng Mai đã tuân thủ đúng quy định, hoàn tất thủ tục hoàn công trong vòng 15 ngày và thuận lợi trong việc làm sổ đỏ sau đó.
Để hoàn công nhà ở tại Hà Nội, chủ đầu tư cần chuẩn bị đầy đủ các giấy tờ sau:
Trường hợp nhà xây sai phép như gia đình ông Lê Văn C tại quận Thanh Xuân (xây vượt diện tích 5m² so với giấy phép), quy trình xử lý gồm: (1) Lập biên bản vi phạm, (2) Nộp phạt hành chính, (3) Điều chỉnh thiết kế nếu phù hợp quy hoạch, (4) Hoàn thiện hồ sơ hoàn công với bản vẽ đã điều chỉnh.
Quy trình nộp hồ sơ hoàn công tại UBND quận/huyện Hà Nội:
Khi tiến hành kiểm tra hiện trạng, cán bộ sẽ đối chiếu các tiêu chí sau:
Tiêu chí kiểm tra |
Nội dung đánh giá |
Yêu cầu đạt |
Vị trí công trình |
So sánh với bản vẽ thiết kế được duyệt |
Đúng vị trí được cấp phép |
Mật độ xây dựng |
Tỷ lệ diện tích xây dựng/diện tích đất |
Không vượt quy định theo khu vực |
Chiều cao công trình |
Đo đạc thực tế |
±0,5m so với thiết kế |
Cốt nền |
So với mặt đường |
Phù hợp quy hoạch đô thị |
Khoảng lùi |
Khoảng cách từ công trình đến ranh giới lô đất |
Đúng theo giấy phép |
Hệ thống PCCC |
Kiểm tra thiết bị, lối thoát hiểm |
Đạt tiêu chuẩn an toàn |
Chi phí hoàn công nhà ở bao gồm:
Loại phí |
Cách tính |
Ước tính (VNĐ) |
Lệ phí cấp giấy chứng nhận |
500.000đ/giấy |
500.000 |
Thuế trước bạ |
0,5% giá trị công trình |
5.000.000-50.000.000 |
Phí thẩm định hồ sơ |
Theo quy mô công trình |
300.000-3.000.000 |
Chi phí đo vẽ hiện trạng |
Theo diện tích |
2.000.000-7.000.000 |
Phí dịch vụ tư vấn (nếu có) |
Theo hợp đồng |
5.000.000-15.000.000 |
Ví dụ: Với nhà phố 4 tầng, diện tích sàn 300m² tại quận Hai Bà Trưng, tổng chi phí hoàn công khoảng 15-20 triệu đồng (không bao gồm thuế trước bạ).
Không phải tất cả công trình xây dựng đều phải thực hiện thủ tục hoàn công. Một số trường hợp được miễn thủ tục này gồm:
Bảng so sánh điều kiện miễn hoàn công:
Loại công trình |
Khu vực áp dụng |
Điều kiện diện tích |
Điều kiện chiều cao |
Thời điểm xây dựng |
Nhà ở riêng lẻ |
Nông thôn |
< 250m² |
≤ 3 tầng |
Không quy định |
Nhà ở hiện hữu |
Đô thị và nông thôn |
Không quy định |
Không quy định |
Trước năm 2015 |
Công trình tạm |
Đô thị và nông thôn |
Không quy định |
Không quy định |
Thời hạn < 24 tháng |
Sửa chữa nhỏ |
Đô thị và nông thôn |
Không làm tăng diện tích |
Không thay đổi chiều cao |
Không quy định |
Trường hợp thực tế: Gia đình ông Phạm Văn D tại huyện Gia Lâm, Hà Nội đã xây dựng nhà 2 tầng với diện tích 120m² vào năm 2014. Vì công trình nằm trong khu vực nông thôn, có diện tích dưới 250m² và xây dựng trước năm 2015, ông D chỉ cần làm thủ tục xác nhận hiện trạng nhà ở thay vì hoàn công.
Việc bỏ qua thủ tục hoàn công sẽ dẫn đến nhiều hậu quả pháp lý nghiêm trọng:
Rủi ro |
Hậu quả cụ thể |
Mức độ nghiêm trọng |
Phạt hành chính |
30-50 triệu đồng |
Cao |
Không cấp sổ đỏ |
Không được công nhận quyền sở hữu hợp pháp |
Rất cao |
Không được mua bán, chuyển nhượng |
Không thể giao dịch hợp pháp |
Rất cao |
Không được cầm cố, thế chấp |
Không vay được vốn ngân hàng |
Cao |
Không được bồi thường khi thu hồi |
Chỉ được đền bù đất, không đền bù nhà |
Rất cao |
Nguy cơ bị cưỡng chế |
Phá dỡ phần xây dựng sai phép |
Rất cao |
Ví dụ thực tế: Gia đình bà Nguyễn Thị E tại quận Long Biên đã xây nhà từ năm 2012 nhưng không làm thủ tục hoàn công. Năm 2020, khi dự án mở rộng đường đi qua khu vực này, gia đình chỉ được đền bù giá trị đất mà không được đền bù công trình, thiệt hại ước tính hơn 1 tỷ đồng.
Giải pháp khắc phục cho công trình chưa hoàn công:
Không. Nhà chưa hoàn công chưa được cấp Giấy chứng nhận quyền sở hữu nên không thể thực hiện giao dịch chuyển nhượng hợp pháp.
Có thể, nếu phần sai phép không vi phạm nghiêm trọng quy hoạch, chủ nhà nộp phạt và điều chỉnh thiết kế phù hợp.
Không thể hoàn công thông thường. Trường hợp này phải xin cấp giấy phép xây dựng có thời hạn hoặc xử lý vi phạm trước.
Bản vẽ hoàn công là tài liệu kỹ thuật thể hiện chính xác hiện trạng công trình đã xây dựng, ghi nhận mọi thay đổi so với thiết kế ban đầu được duyệt.
Đây là văn bản xác nhận công trình đã được thi công theo đúng tiêu chuẩn kỹ thuật, đủ điều kiện đưa vào sử dụng, được ký bởi chủ đầu tư và đơn vị thi công.
Tiêu chí |
Nhà phố (đô thị) |
Nhà nông thôn |
Yêu cầu giấy tờ |
Đầy đủ 8 loại giấy tờ |
Đơn giản hơn, miễn một số giấy tờ kỹ thuật |
Thời gian xử lý |
15-30 ngày |
7-15 ngày |
Chi phí |
Cao hơn |
Thấp hơn |
Mức độ kiểm tra |
Nghiêm ngặt |
Linh hoạt hơn |
Điều kiện miễn |
Hạn chế |
Rộng hơn (diện tích < 250m²) |
Thủ tục hoàn công nhà ở đang có nhiều thay đổi tích cực theo hướng đơn giản hóa và số hóa:
Về chính sách thuế, hiện nay mức thuế GTGT cho dịch vụ xây dựng đã giảm từ 10% xuống 8%, dự kiến áp dụng đến hết năm 2025 theo Nghị quyết 101/2023/QH15 của Quốc hội. Đây là cơ hội để chủ nhà tiết kiệm chi phí khi thực hiện hoàn công.
Ứng dụng công nghệ số cũng đang thay đổi cách thức hoàn công truyền thống:
Theo dự thảo Luật Nhà ở (sửa đổi), từ năm 2025 sẽ áp dụng cơ chế "một cửa, một hồ sơ" cho cả quá trình từ xin giấy phép xây dựng đến hoàn công và cấp sổ đỏ, giúp giảm 40% thời gian và thủ tục so với hiện nay.
Hoàn công nhà ở là thủ tục pháp lý quan trọng giúp bảo vệ quyền lợi chủ sở hữu và đảm bảo công trình xây dựng tuân thủ quy định pháp luật. Ba lợi ích chính của việc hoàn công nhà ở gồm:
Lời khuyên: Chủ nhà nên sử dụng dịch vụ tư vấn chuyên nghiệp để tiết kiệm thời gian và đảm bảo hồ sơ đạt yêu cầu. Thống kê từ Tìm Tổ Ấm cho thấy việc sử dụng dịch vụ tư vấn giúp rút ngắn 30% thời gian hoàn công và tăng tỷ lệ thành công lên 95% so với tự làm (chỉ đạt 70%).
